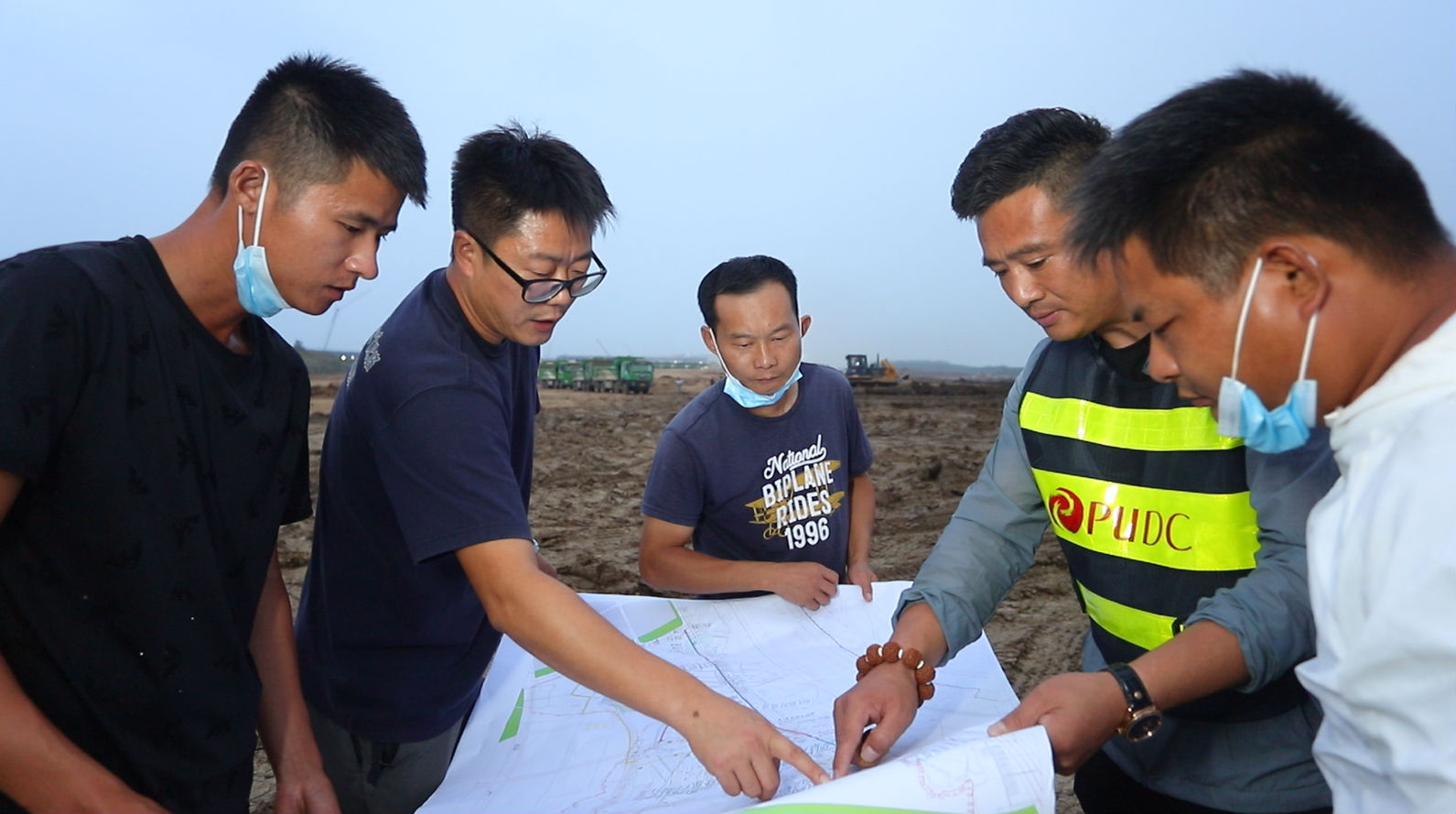

11月2日凌晨,北區棄土場內車輛穿梭,機器轟鳴,上百輛棄土車、推土機輪番作業,管理人員規范、有序指揮,這里正是長鑫二期項目棄土工作的收尾現場。
2021年7月16日,新橋分公司正式接管棄土場運營管理工作,為做好長鑫二期、長鑫人才社、長鑫研發樓等工程項目的棄土保障工作,分公司高度重視,成立專項工作小組,嚴格按照新橋建設指揮部要求,積極對接棄土單位,明確場內地塊的運輸互通路線,通過鋪設便道、加墊鋼板等措施保障棄土作業,并對場地標高進行嚴格控制,保證棄土場高效、規范、安全運營。
7-9月,室外地面溫度常常高達55℃以上,棄土場面臨兩個需要攻克的難題,即“暴曬”和“揚塵”。首先,場內大面積黃土覆蓋,沒有任何可供遮陽的地方,工作人員暴露在高溫烈日下,他們皮膚曬傷、揮汗如雨,在這樣的惡劣環境下,他們憑借堅強的意志力堅持下來?!皳P(yáng)塵”是面臨的另一個難題,嚴重的時候,迎面而來的車輛和人員幾乎看不清,為改善場內作業環境,保障交通安全,現場引進霧炮車每日定時噴灑水霧,除塵加濕。
為更好的做好棄土場保障工作,開啟白+黑工作模式,實行早晨6:30開始進土、凌晨3:00結束作業;工作人員放棄節假日、雙休日休息時間,放棄陪伴家人的時間,晴天一身灰、雨天一身泥,全身心投入現場工作;在每天工作結束后進行當日工作總結,對現場存在的困難、解決方法、次日工作計劃進行詳細布置;對棄土單位遇到的困難,棄土場工作人員第一時間幫助解決、協調各類糾紛累計50余次,全力確保棄土場高效率進土。
截止11月2日凌晨3:30,棄土場已連軸高效運轉一百天,累計進土量130余萬方,全場零安全事故,圓滿完成長鑫項目棄土任務。
(新橋分公司 朱濤 供稿)
? 2017-2020 All rights reserved 合肥經濟技術開發區公用事業發展公司版權所有技術支持:明大網絡皖I(lǐng)CP備17003535號
